W produkcji i jakości największe straty rzadko wyglądają jak wielka awaria. Częściej chowają się w drobiazgach: w czekaniu na materiał, zbędnym transporcie, poprawkach po kontroli albo wytwarzaniu partii „na zapas”. W lean manufacturing 7 strat porządkuje te problemy i pokazuje, gdzie proces naprawdę traci czas, pieniądze i stabilność. To tekst o tym, jak je rozpoznać, zmierzyć i usuwać bez robienia z lean kolejnej dekoracji na ścianie.
Najważniejsze rzeczy, które warto zapamiętać
- Nadprodukcja zwykle uruchamia pozostałe straty, bo tworzy zapasy, transport i opóźnioną informację zwrotną.
- W praktyce problemy jakościowe widać nie tylko w brakach, ale też w czekaniu, chodzeniu, szukaniu narzędzi i poprawkach.
- Najszybciej wykrywa się je na gemba, przez mapę przepływu, prostą obserwację ruchu materiału i pomiar kilku liczb.
- Kontrola końcowa nie zastępuje jakości; tylko pokazuje, że proces wcześniej wygenerował błąd.
- Najlepsze efekty daje poprawa jednego procesu na raz, a nie szeroki program bez danych i właściciela problemu.
Czym są siedem strat i dlaczego w jakości nie chodzi tylko o braki

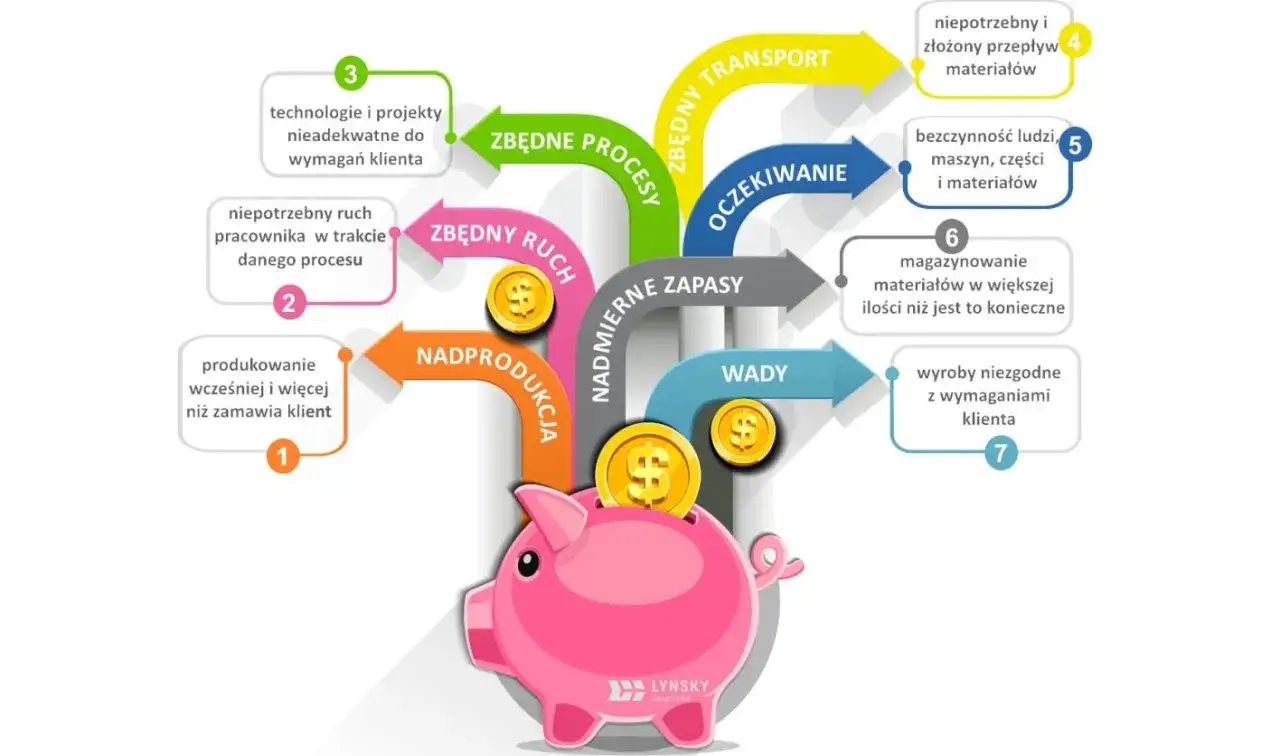

Siedem strat to klasyczny opis marnotrawstwa w produkcji: nadprodukcja, oczekiwanie, transport, nadmierne przetwarzanie, zapasy, zbędny ruch oraz braki i poprawki. To nie jest lista „złych zachowań” operatorów, tylko sposób patrzenia na proces: co nie tworzy wartości dla klienta, a mimo to zjada czas, materiał i uwagę ludzi.
W praktyce patrzę na to szerzej niż na same defekty. Defekt jest zwykle końcowym objawem, a źródło bywa wcześniej: w zbyt dużej partii, niejasnym standardzie, złym ułożeniu stanowiska albo w czekaniu na decyzję z kontroli jakości. Toyota w opisie TPS wprost podkreśla, że nadprodukcja napędza kolejne straty, więc jeśli zaczynasz od końca łańcucha, łatwo leczysz symptom zamiast przyczyny. Do tego dochodzi nierówność i przeciążenie, czyli mura i muri, które często stoją obok marnotrawstwa.
Kiedy rozumiem już definicję, przechodzę od teorii do obserwacji pracy. I właśnie tam najlepiej widać, czy proces naprawdę płynie, czy tylko sprawia takie wrażenie na slajdach.

Jak rozpoznać je na hali, zanim pojawi się fala poprawek
Najlepszym miejscem do szukania strat jest gemba, czyli miejsce, gdzie faktycznie dzieje się praca. Nie monitor ERP, tylko stanowisko, magazyn międzyoperacyjny, punkt kontroli i droga, którą część przechodzi od wejścia do wyjścia. Jeśli ścieżka materiału przypomina makaron na talerzu, transport i ruch już robią koszt, którego zwykle nie widać w miesięcznym raporcie.
Wystarczy krótka, uważna obserwacja, żeby zobaczyć wzory, które powtarzają się codziennie. Poniżej najprostsza mapa sygnałów, po których sam bym zaczął:
| Strata | Jak wygląda w praktyce | Co robi z jakością |
|---|---|---|
| Nadprodukcja | Partie robione „na wszelki wypadek”, większe niż aktualne zapotrzebowanie | Błędy wychodzą późno, a jedna pomyłka trafia do dużej liczby sztuk |
| Oczekiwanie | Operator czeka na materiał, akceptację, przezbrojenie albo decyzję z kontroli | Pojawiają się skróty, improwizacja i spadek dyscypliny standardu |
| Transport | Półprodukt wędruje między halami, magazynem i dodatkowymi punktami operacji | Rośnie ryzyko uszkodzeń, pomyłek i problemów z identyfikowalnością |
| Nadmierne przetwarzanie | Podwójne sprawdzanie, zbędne polerowanie, powtarzanie tej samej obróbki | Wydłuża czas i zwiększa liczbę okazji do błędu |
| Zapasy | Kolejki palet, bufory między operacjami, odkładanie sztuk „na później” | Maskują źródło problemu i opóźniają reakcję na defekty |
| Zbędny ruch | Szukanie narzędzi, dokumentów, etykiet, skanerów albo materiału | Zmęczenie i chaos zwiększają liczbę pomyłek oraz ryzyko urazów |
| Braki i poprawki | Kontrola, sortowanie, rework, złom | To już widoczny koszt jakości, zwykle efekt wcześniejszych zaniedbań |
Jeżeli po jednym przejściu przez linię widzisz, że ludzie więcej chodzą niż pracują, a półprodukty czekają na swoją kolej, problem nie leży w raportowaniu, tylko w przepływie. Właśnie dlatego sama kontrola końcowa nie wystarcza. Jeśli ostatni dział tylko wyłapuje błędy, proces wciąż produkuje stratę, tyle że trochę później.
Co każda strata robi z kosztem, terminem i reklamacjami
Największy błąd polega na traktowaniu strat jako osobnych drobiazgów. W praktyce one się wzmacniają. Nadprodukcja tworzy zapasy, zapasy ukrywają błędy, błędy wychodzą później, a późna reakcja kończy się poprawkami, nadgodzinami albo reklamacją. To jest łańcuch, nie pojedynczy incydent.
Żeby zobaczyć skalę, patrzę na proste przykłady:
| Sytuacja | Co to oznacza | Dlaczego ma znaczenie |
|---|---|---|
| 20 000 sztuk miesięcznie i 2% braków | 400 sztuk do poprawy, sortowania albo złomu | Każda sztuka zabiera czas, materiał i przepustowość, zanim w ogóle dotrze do klienta |
| Takt time 45 sekund, a cycle time 58 sekund | Proces nie nadąża o 13 sekund na sztuce | Nie pomaga tu „lepsza kontrola” na końcu, bo zaległość rośnie w samym przepływie |
| 5 metrów zbędnego marszu na cykl i 400 cykli na zmianę | 2 kilometry niepotrzebnego ruchu dziennie | Rośnie zmęczenie, spada koncentracja i częściej pojawiają się drobne pomyłki |
Takie liczby brzmią banalnie, dopóki nie przeliczy się ich na miesiąc lub rok. I tu właśnie wychodzi różnica między „mamy mały problem” a „mamy systematyczne marnotrawstwo”. Kontrola końcowa może wykryć część skutków, ale nie tworzy jakości; ona tylko potwierdza, że wcześniej coś poszło nie tak.
Najbardziej zdradliwa jest nadprodukcja, bo wygląda jak aktywność, a nie strata. Z mojego doświadczenia to ona najczęściej uruchamia dodatkowy transport, więcej przeładunków, więcej dokumentów i większą szansę na pomyłkę wersji produktu. Wtedy koszt rośnie nawet wtedy, gdy na pierwszy rzut oka linia „pracuje pełną parą”.
Jak mierzyć straty bez rozbudowanego systemu
Lean Enterprise Institute opisuje value stream mapping jako mapowanie wszystkich kroków przepływu materiału i informacji od zamówienia do dostawy. To dobry punkt startu, bo zamiast zgadywać, zaczynasz widzieć czas oczekiwania, nadmiar ruchu i miejsca, w których proces się rozrywa.
Nie trzeba od razu budować rozbudowanego dashboardu. Na początek wystarczą proste wskaźniki, które pokazują, gdzie proces traci najwięcej:
| Wskaźnik | Co pokazuje | Jak go czytać |
|---|---|---|
| FPY, czyli First Pass Yield | Odsetek sztuk przechodzących proces bez poprawek | Jeśli FPY spada, proces generuje błędy wcześniej, niż pokazuje to kontrola końcowa |
| Rework i scrap rate | Skala poprawek i złomu | To najprostszy rachunek kosztu jakości, który zwykle pokazuje problem lepiej niż ogólne KPI |
| Lead time | Czas od wejścia zamówienia do wyjścia gotowego wyrobu | Duża różnica między lead time a czasem obróbki oznacza głównie czekanie i zapasy |
| WIP | Prace w toku między operacjami | Im większy WIP, tym trudniej zauważyć źródło błędu i szybciej na nie zareagować |
| Takt time vs cycle time | Czy proces nadąża za tempem zapotrzebowania klienta | Jeśli cycle time jest wyższy niż takt time, proces nie jest w stanie dowieźć przepływu bez narastania kolejki |
| Spaghetti distance | Długość drogi, jaką pokonują ludzie i materiał | Duża liczba metrów ruchu zwykle oznacza zły układ stanowiska i zbędne szukanie |
Jeśli nie masz jeszcze danych historycznych, zacznij od ręcznego pomiaru przez pięć kolejnych zmian. W wielu małych zakładach to wystarcza, żeby zobaczyć wzór: gdzie ludzie czekają, gdzie chodzą, gdzie poprawiają i gdzie zapasy rosną bez realnej potrzeby.
Ja lubię jeszcze jedną prostą zasadę: jeśli nie da się opisać problemu w godzinach, sztukach albo metrach, to prawdopodobnie opis jest zbyt ogólny, żeby na nim oprzeć decyzję.
Jak je ograniczać krok po kroku
Nie zaczynam od wielkiego programu. Najpierw zamykam pętlę: widzę proces, nazywam stratę, mierzę ją i dopiero potem zmieniam układ pracy. W praktyce największą różnicę robią trzy rzeczy: standard, układ stanowiska i krótsze przezbrojenia.
- Idź na gemba i obserwuj pełną zmianę - nie pięć minut, tylko cały przebieg pracy. Chodzi o to, żeby zobaczyć powtarzalne czekanie, marsze i cofanie się do poprzedniej operacji.
- Narysuj przepływ materiału i informacji - prosta mapa procesu ujawnia miejsca, w których sztuka „stoi”, zamiast iść dalej. To często ważniejsze niż sam diagram organizacyjny.
- Ustal standard pracy - standard nie jest biurokracją. To najlepszy obecnie znany sposób wykonania pracy, który można poprawiać. Bez niego trudno odróżnić odchylenie od normalności.
- Uprość layout i podaj materiał w punkt użycia - jeśli operator musi chodzić po komponenty, narzędzia i dokumenty, ruch jest już wpisany w koszty. 5S pomaga tylko wtedy, gdy wspiera przepływ, a nie służy do „ładnego wyglądu”.
- Zmniejsz partie i skróć przezbrojenia - tu wchodzi SMED, czyli metoda redukcji czasu zmiany. Im szybciej zmieniasz model lub ustawienie, tym mniej opłaca się produkować na zapas.
- Zabezpiecz jakość u źródła - poka-yoke, andon i jidoka działają najlepiej wtedy, gdy błąd jest zatrzymany możliwie wcześnie. Lepiej nie dopuścić do braku niż później go sortować.
- Powtarzaj w małych cyklach PDCA - plan, wykonaj, sprawdź, popraw. Jedna dobra zmiana tygodniowo daje więcej niż jednorazowy projekt, który kończy się prezentacją.
Lean nie polega na dokładaniu kolejnych kontroli końcowych. Chodzi o usunięcie źródła błędu tak, żeby proces sam stawał się prostszy, stabilniejszy i mniej zależny od heroizmu ludzi na zmianie.
Czego unikać, żeby lean nie skończył się na tablicy z KPI
Tu zwykle pojawia się rozjazd między lean jako metodą a lean jako hasłem. Lean Enterprise Institute trafnie ostrzega, że używanie narzędzia dla samego narzędzia to jedna z częstszych przyczyn porażki. I dokładnie tak to wygląda w firmach: są audyty, wykresy i kolorowe tablice, ale sam proces działa prawie tak samo jak wcześniej.
- Nie myl kontroli z poprawą procesu - więcej inspekcji nie oznacza mniej strat, jeśli przyczyna błędu zostaje bez zmian.
- Nie wdrażaj 5S bez przepływu - porządek na stanowisku jest ważny, ale sam nie skróci lead time ani nie usunie nadprodukcji.
- Nie automatyzuj chaosu - jeśli proces jest niestabilny, nowa maszyna zwykle tylko przyspiesza generowanie tego samego problemu.
- Nie obniżaj zapasów na ślepo - zbyt szybkie cięcie buforów w niestabilnym procesie kończy się przestojem, a nie poprawą.
- Nie oceniaj wszystkiego wyłącznie przez KPI końcowe - jeśli tablica jest piękna, a WIP i czas przejścia nie spadają, masz lepszy raport, nie lepszy proces.
Największy błąd, jaki widzę, to próba „załatwienia” problemu jednym narzędziem. W praktyce straty są skutkiem układu pracy, standardu, decyzji o partiach i jakości źródłowej. Jeśli nie ruszysz tych elementów, poprawisz narrację, ale nie wynik.
Od czego zacząć, gdy chcesz poprawić jeden proces, a nie całą fabrykę
Jeśli miałbym wybrać tylko jeden punkt startu, zacząłbym od procesu, który generuje najwięcej reklamacji, poprawek albo czekania. Nie od najgłośniejszego problemu, tylko od tego, który naprawdę zjada przepustowość. W małej lub średniej firmie to często daje szybszy efekt niż szeroki program wdrożeniowy.
- Wybierz jeden strumień - najlepiej taki, gdzie braki, WIP albo opóźnienia są już widoczne dla ludzi pracujących na miejscu.
- Zbierz trzy liczby - FPY, lead time i WIP. To wystarczy, żeby zobaczyć, czy problem dotyczy jakości, przepływu czy obu naraz.
- Zrób jedną obserwację gemba - notuj, gdzie ludzie czekają, chodzą, szukają lub poprawiają. Taki zapis bywa cenniejszy niż miesięczny raport.
- Usuń jedną największą stratę - czasem to layout, czasem przezbrojenie, czasem zbyt duża partia. Nie wszystko naraz.
Gdybym miał doradzić jedną rzecz na koniec, powiedziałbym tak: zacznij od miejsca, w którym problem jest widoczny dla ludzi i policzalny w godzinach albo sztukach. Wtedy siedem strat przestaje być teorią, a staje się narzędziem do poprawy jakości i przepływu, które realnie widać na hali.
